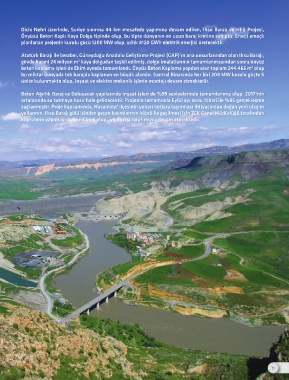

Dicle Nehri üzerinde, Suriye sınırına 44 km mesafede yapımına devam edilen, Ilısu Barajı ve HES Projesi,
                Önyüzü Beton Kaplı Kaya Dolgu tipinde olup, bu tipte dünyanın en uzun baraj kretine sahiptir. Enerji amaçlı
                planlanan projenin kurulu gücü 1200 MW olup, yıllık 4120 GWh elektrik enerjisi üretecektir.

                Atatürk Barajı ile beraber, Güneydoğu Anadolu Geliştirme Projesi (GAP)’ın ana unsurlarından olan Ilısu Barajı,
                gövde hacmi 24 milyon m  kaya dolgudan teşkil edilmiş, dolgu imalatlarının tamamlanmasından sonra önyüz
                                          3
                                                                                                                        2
                beton kaplama işleri de Ekim ayında tamamlandı. Önyüz Beton Kaplama yapılan alan toplam 244.465 m  olup
                bu miktar dünyada tek barajda kaplanan en büyük alandır. Santral Binasında her biri 204 MW kurulu güçte 6
                ünite bulunmakta olup, inşaat ve elektro mekanik işlerin montajı devam etmektedir.


                Beton Ağırlık Baraj ve Dolusavak yapılarında inşaat işleri de %99 seviyelerinde tamamlanmış olup, 2017’nin
                ortalarında su tutmaya hazır hale gelinecektir. Projenin tamamında Eylül ayı sonu itibari ile %86 gerçekleşme
                sağlanmıştır. Proje kapsamında, Hasankeyf ilçesinin yukarı kotlara taşınması ihtiyacından doğan yeni ulaşım
                yollarının, Ilısu Barajı gölü içinden geçen kısımlarının köprü ile geçilmesi için TCK Genel Müdürlüğü tarafından
                köprülerin yapım işi ihale edilmiş olup,  yapım işi tarafımızca devam etmektedir.
